今年來,云陽主動適應經濟發展新常態,積極推進交通三年行動計劃各項目標任務,著力推進綜合交通發展,加快推進交通重點工程建設,全面提升綜合交通運輸服務水平和保障能力,助推云陽高質量發展。
各個交通重點項目建設進度如何
一起來看一看

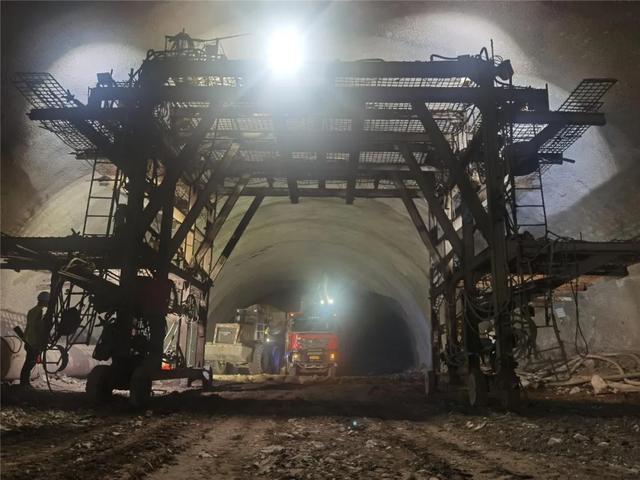

鄭萬鐵路云陽段累計完成項目投資約80.5億元,完成總工程量80.5%,本年度完成累計投資22.5億元,完成總工程量的22.5%。

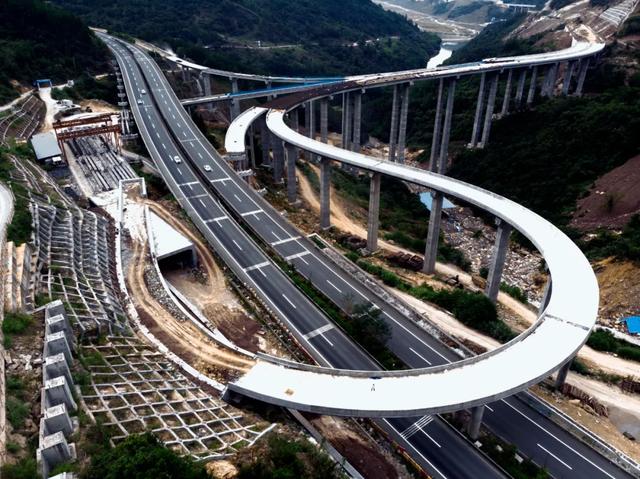

東互通立交工程累計完成投資約1.52億元,總體進度完成約97%。
江龍高速連接線及外環8-3、8-4累計完成產值分別為3.13億元、1.98億、0.8億元。已完成總工程量分別為58.3%、99.1%. 35.2%。

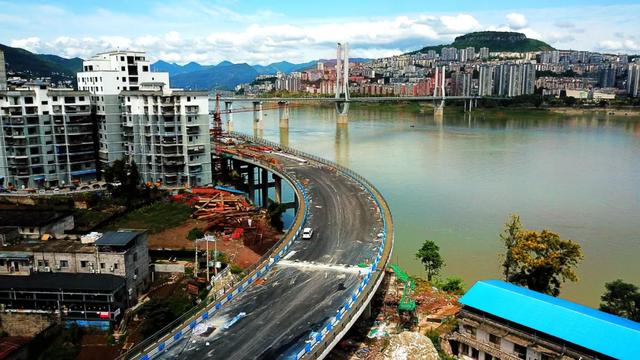

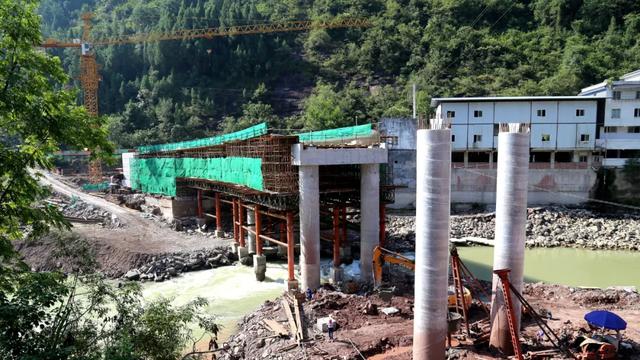

長江大橋南橋頭累計完成投資1.96億元,已完成總工程量的99.7%。

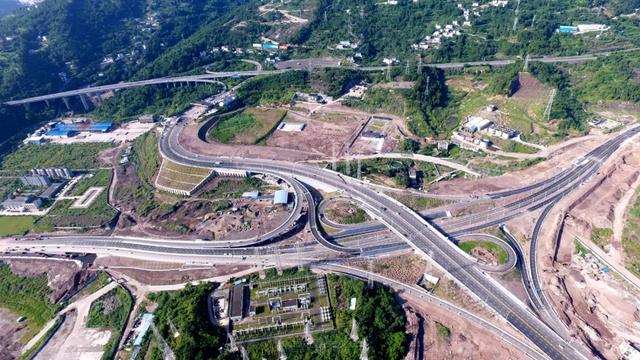

龍普路升級改造工程累計完成工程投資金額2.38億元,完成總工程量的81%。
龍耀路升級改造工程一二標段已完工通車,累計完成合同投資金額5177.12萬元,三標段截至目前累計完成投資金額約4220萬元,已完成合同金額的95.82%。

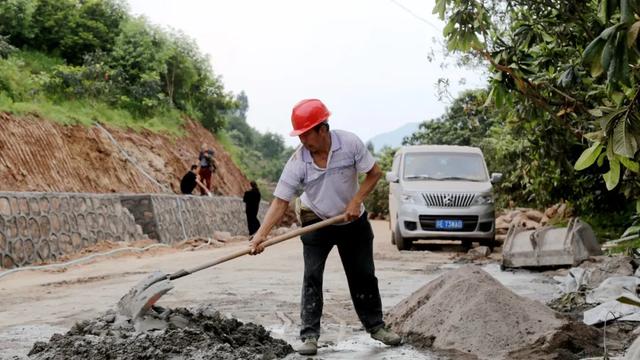

江口至沙市升級改造工程四個標段累計完成投資約9800萬元,已完成總工程量的67%。
盤九路升級改造工程完成投資約3600萬元,已完成總工程量71.7%。
平安至養鹿升級改造工程完成投資4137萬元,已完工通車。

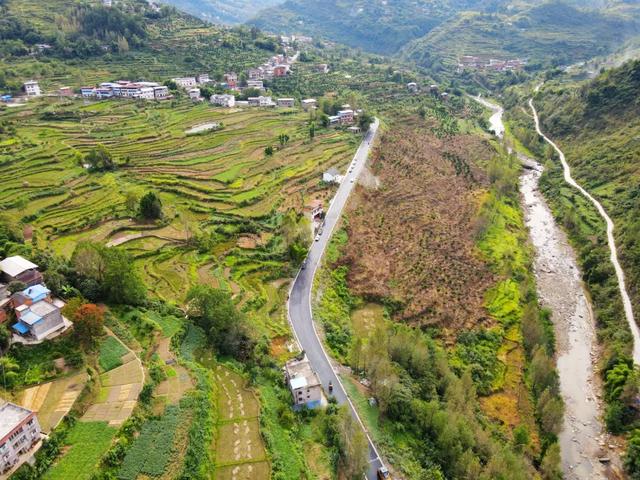

高陽至平安升級改造工程完成投資2820萬元,已完工通車。
平安至民國場升級改造工程完成投資約3650萬元,完成總工程量96%,已具備通車條件。
江龍高速前期手續共計83項已完成77項,全線53個動工點已開工25個。
國慶節前實現了X550高陽至平安段、X550平安至民國場段、Y021平安至養鹿段、X047盤丁路、復興至三壩溪段公路、S507龍耀路二期工程泥溪場鎮段、YO61清岐路路面改造工程、泥溪至桐林路面改造工程、長江大橋維修加固工程、S202長長江大橋南橋頭疏解工程半幅通車。
10條道路將于年底之前相繼通車。龍耀路三標段泥溪場鎮段、Y052沙市至上壩段、Y059盤龍至九龍段、G347江口至沙市段、G348湯溪河大橋至譚家隧道段、大陽至渝巴路段、桑坪至無量埡口段、江口至團灘段、新津至故陵段、路陽至竹林溝段。
下一步,云陽將加足馬力,加大資金籌集力度,確保在建項目順利推進。同時搶抓成渝雙城經濟圈、渝東北三峽庫區城鎮群發展機遇,對標我市綜合立體交通網規劃和“十四五”規劃體系,完成我縣“十四五”綜合交通運輸發展規劃編制,積極策劃一批項目落地。
(記者 王彬彬)
